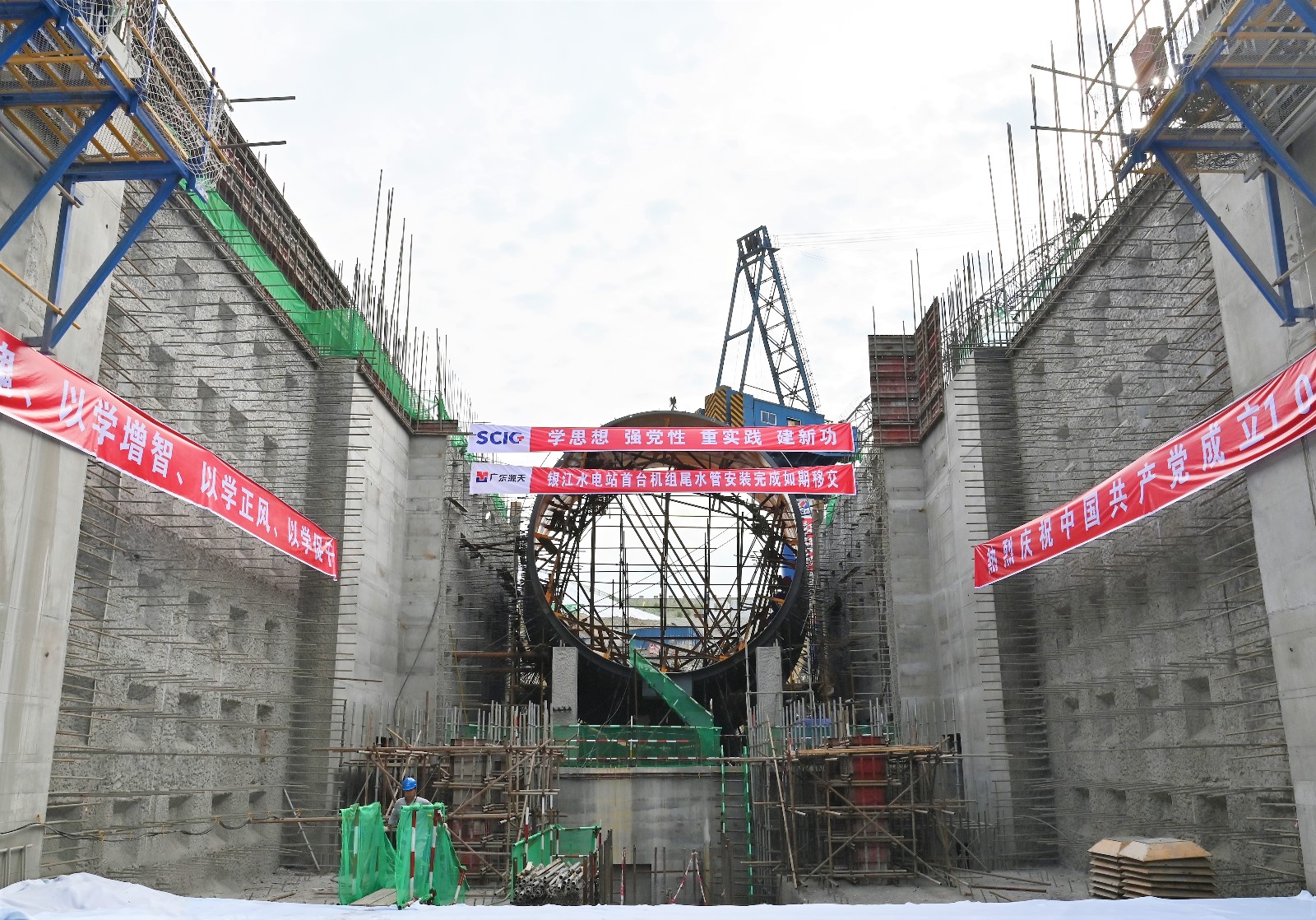

2023年6月30日,經過一個多月的連續奮戰,川投能源銀江水電站機電安裝第一個重要節點目標即首臺機組尾水管安裝按期完成。
銀江水電站裝機規模為6×65MW燈泡貫流式機組,機組轉輪直徑7.95米,為同類型機組世界第一,其中尾水管出口直徑12.05米,總重92.726噸。首臺機組尾水管安裝工作于5月25日正式開始,主要施工工序有瓦片吊裝、現場組裝調整及焊接,經過35天的精心施工,首臺機組尾水管安裝尺寸滿足要求,焊縫無損檢測全部合格。
為確保安裝進度目標順利實現,川投能源攀水電公司堅持以高質量主題教育成效推動重點工程建設和企業高質量發展的強勁動力,深入一線大力開展調查研究工作,聚焦難點堵點,全面排查影響工程建設進度因素和問題,著力把調查研究成果轉換為推進工作、戰勝困難的實際成效,成功克服了連續極端高溫天氣,以及吊裝作業風險高、尾水管圓度調整難度大、焊接質量標準高等諸多困難,安全按期完成了首臺機組尾水管安裝施工。
目前,銀江水電站工程建設穩步推進,第2臺機組尾水管安裝施工也即將完成,下一步將全力開展首臺機組管形座、水輪機和發電機等重要部件的安裝施工,為實現2025年一季度首臺機組投產發電目標發起全力沖刺,為深入推進新型工業化、全面建設社會主義現代化四川貢獻力量。
