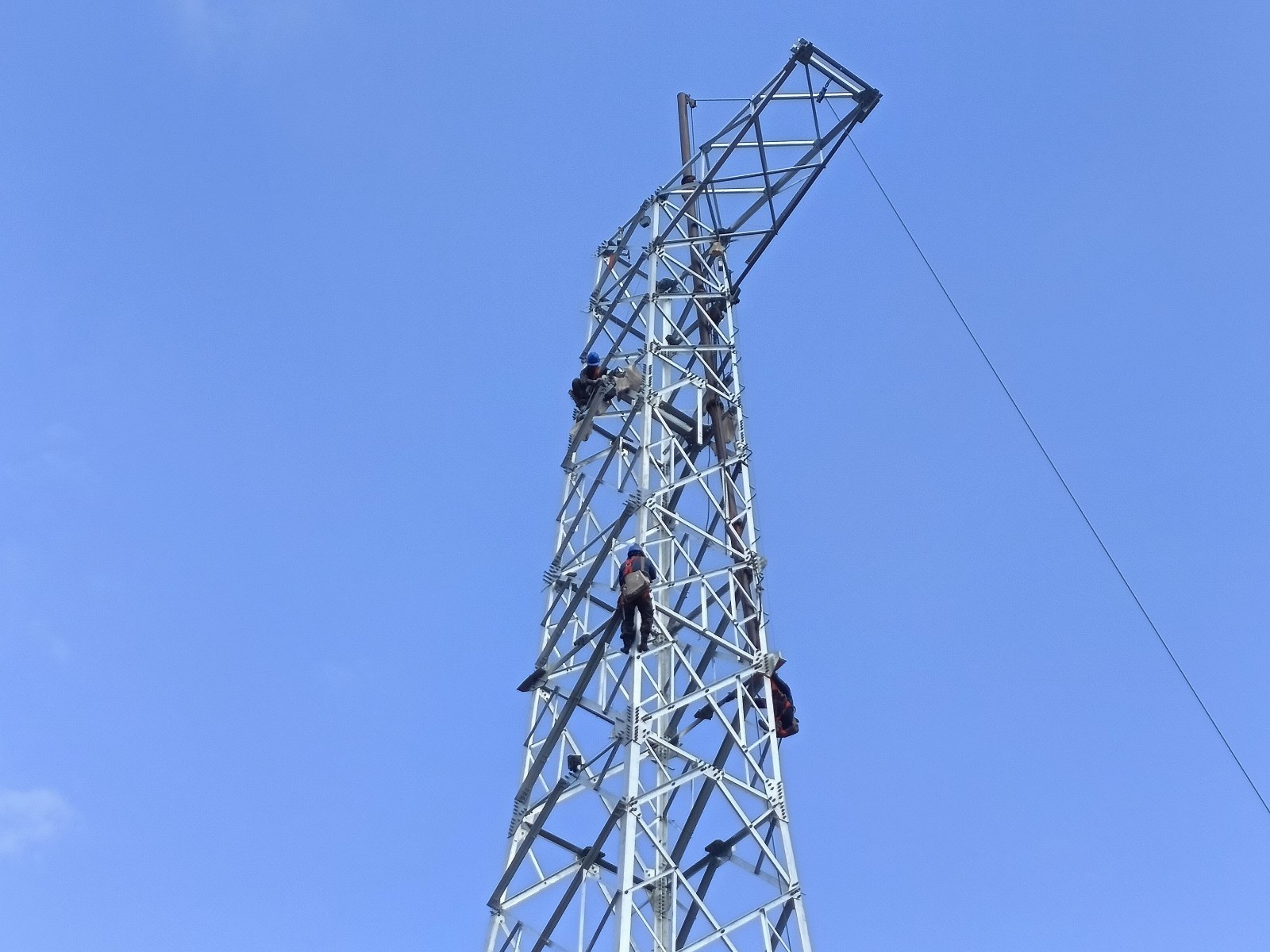

11月16日,川投電力所屬玉田電廠220KV田爾線N7新塔改遷工程組裝歷時4天,順利完成。質量工藝均符合國家和行業相關規程規范要求,安全管理可控在控,為電廠送出線路安全穩定運行邁進了堅實一步。
玉田電廠220kV送出線路為單回路架設,全長8.26km,共21級鐵塔。受2022年09月05日四川甘孜州瀘定縣6.8級地震影響,造成N7塔基滑坡沉降與地質層破壞,致使N7鐵塔塔身扭曲變形及塔材斷裂,且無法進行修復加固,嚴重影響線路安全運行。公司通過對N7塔變形沉降的監測數據分析,科學研判來水及發電形勢,在汛末啟動玉田電廠N7塔改遷項目工程施工,新建N7塔位于原#7塔大號側(#6至#7方向直線延伸)82.4m處,為單回轉角塔(型號GJ5102-30),塔身高30米。
為圓滿完成,公司領導第一時間到現場查看并委托第三方專業單位開展現場查勘評估,相關部門與電廠上下聯動同頻共振推動N7鐵塔改遷工程項目立項、招采、制定《項目實施管理辦法》方案等前期工作。施工期間,派專人深入施工現場進行全過程旁站監督,精心組織,關口前移,嚴格管控,嚴把專項施工方案、四措兩案及開工報告等前期資料報審,嚴格執行三級安全教育培訓及安全技術交底,認真落實班前班后會及日?qǐng)?bào)制,嚴把特種作業與高風險作業申報制度,為新N7塔的順利組裝完成提供了有力的安全保證。
下一步,公司將繼續跟進電網停電檢修提前做好架線工作部署,確保2023年12月31前全面完成新N7塔架空線路改遷工作,為安全生產奠定堅實基礎保駕護航。
