2月27日,川投電力所轄槽漁灘電廠按計劃開展升壓站母線檢修工作,下午4點30分,隨著110kV母線順利投運并網發電,標志著升壓站母線檢修工作圓滿完成。

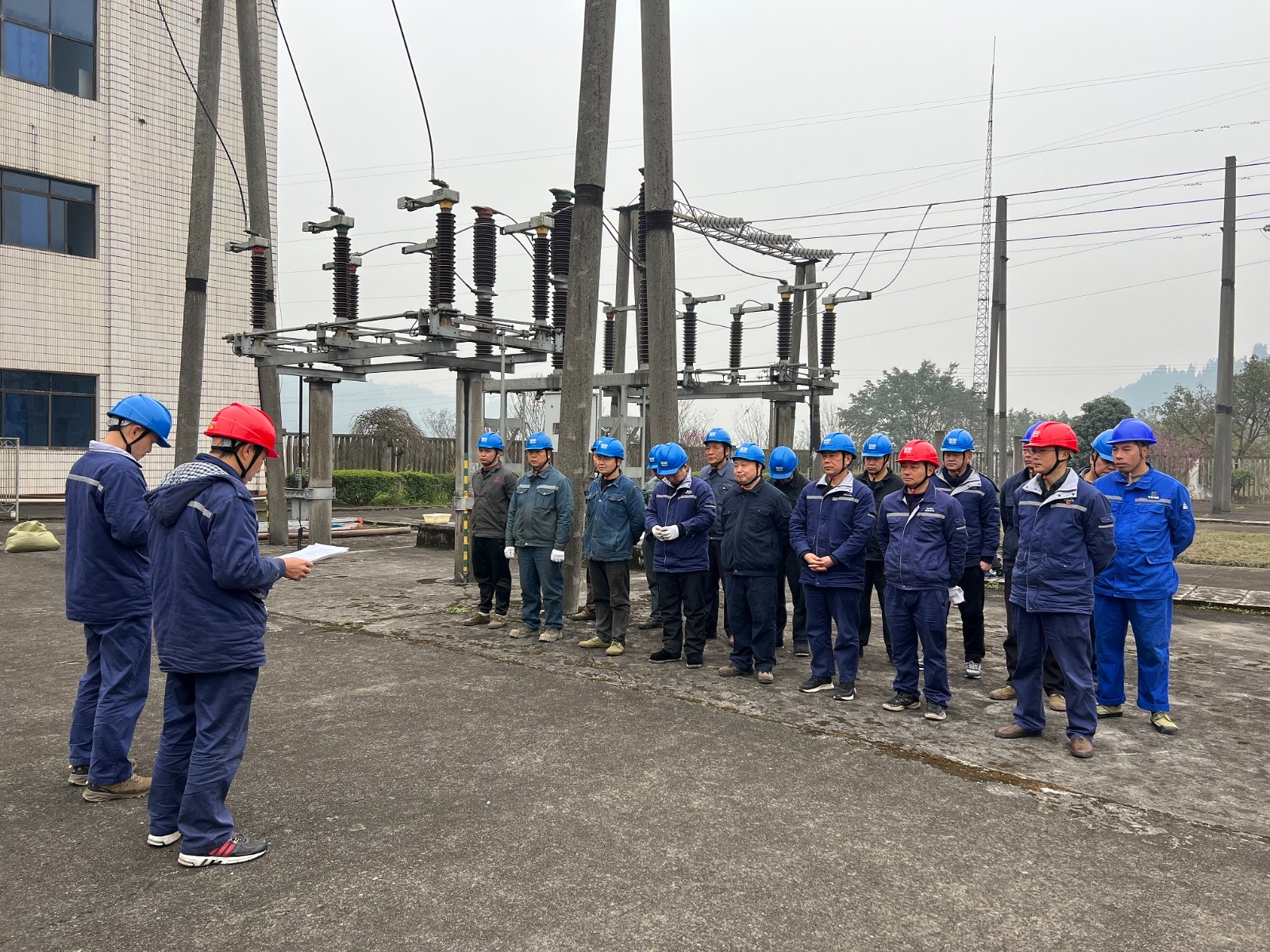

本次檢修時間緊、作業面廣、交叉作業多,為確保順利完成工作任務,電廠成立專項工作小組,精編工作實施方案,對試驗工器具、停電待處理缺陷等各個方面的問題進行梳理,共消除缺陷6項。

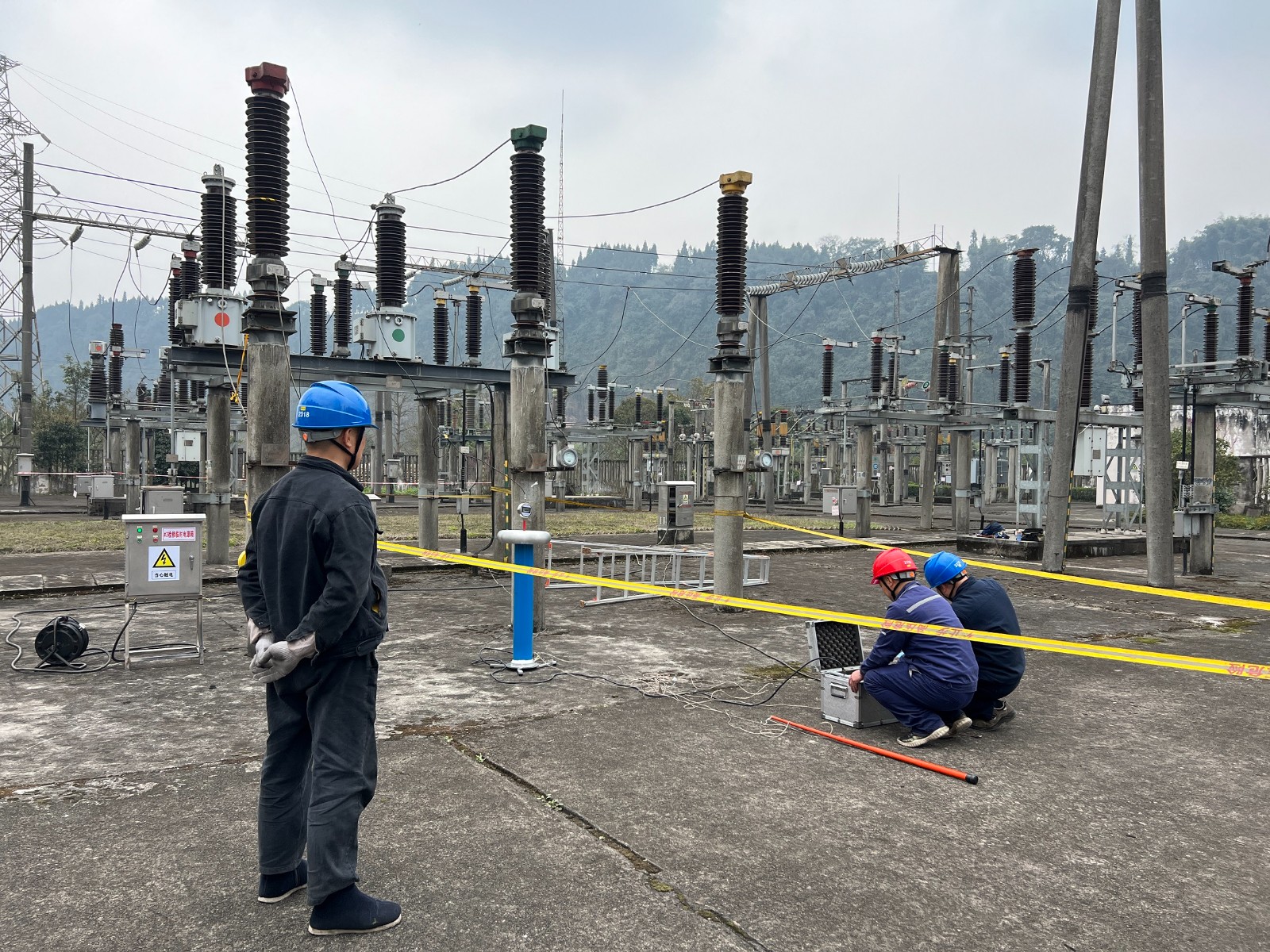

2月27日上午6:00時,運行人員準時到達現場,進行倒閘準備工作。6:40時,廠區用電切換操作順利完成。6:50時,接到上游水津關電廠將對升壓站進行檢修的通知,需恢復天然河道,下泄流量將達到300m3/s,當時下游高奉山電廠正處于高水位運行。為確保高奉山電廠不棄水,槽漁灘電廠立即召開緊急會議,會議決定暫停消防總管道閥門的處理工作,集中全力進行母線檢修,供電所需全力配合升壓站的工作,運行部門需協調下游電廠,保持高水位蓄水,盡量減少棄水。9:00時,所有運行操作已順利完成,各部門各司其職,有序開展檢修工作,并對可能產生的安全問題采取有效預防措施。16:30時,隨著110kV母線保護調試、升壓站年檢預試工作結束,順利投運并網發電,此次檢修工作順利落下帷幕,為確保供電線路的暢通奠定堅實基礎。
